Hvad er et Gantt-diagram?
Opdateret 07. maj 2026 7 min.
Et Gantt-diagram er et søjlediagram, der visuelt viser et projekts opgaver henover en tidslinje med start- og slutdatoer, varighed og afhængigheder. Det bruges til at planlægge, kommunikere og overvåge fremdrift i projekter med faste deadlines og indbyrdes afhængige opgaver. Diagrammet er især stærkt i sekventielle projekter med mange opgaver og flere teams, hvor synligheden af afhængigheder afgør, om planen holder.
Hvad betyder et gantt-diagram?
Et gantt-diagram blev opfundet af Henry Gantt i begyndelsen af 1910’erne og var et revolutionerende værktøj for sin tid. Det blev først brugt på store infrastrukturprojekter som Hoover-dæmningen i USA. Gantt, en maskiningeniør og ledelseskonsulent, udviklede diagrammet som et visuelt planlægningsværktøj for at hjælpe fabriksledere med at forstå, om deres produktion var på rette spor eller bagud.
Før digitale værktøjer blev gantt-diagrammer tegnet i hånden på store ark papir eller tavler. Hver gang et projekt ændrede sig, skulle hele diagrammet tegnes om. I dag er gantt-diagrammer en standardfunktion i de fleste moderne projektstyringsværktøjer, hvor de er blevet transformeret til dynamiske, interaktive værktøjer, som kan opdateres i realtid.
Hvorfor er gantt-diagrammer vigtige?
I projektledelse er klarhed og struktur afgørende for, at projektet når sine mål, overholder deadlines og holder sig inden for budgettet. Gantt-diagrammets primære funktion er at transformere en kompleks liste af opgaver og deadlines til et let og forståeligt overblik.
Dette overblik gør det muligt for teams at forstå det fulde omfang af arbejdet på et øjeblik, og det hjælper med at identificere potentielle flaskehalse, før de bliver til problemer — herunder den kritiske sti og opgavernes indbyrdes afhængighed. Ledere kan se, hvornår hver opgave er planlagt, og dermed allokere den korrekte mængde ressourcer. De kan identificere perioder med høj aktivitet, hvor yderligere ressourcer er nødvendige, og roligere perioder, hvor ressourcer kan omfordeles.
Gantt-diagrammer fungerer som et fælles sprog mellem projektteams og interessenter. De giver en klar, visuel repræsentation af projektets status, som selv ikke-tekniske interessenter kan forstå uden detaljerede forklaringer.
Sådan anvender du et gantt-diagram
Gantt-diagrammer fungerer bedst, når du har projekter med faste deadlines og en slutdato, der ikke er til forhandling. Deres styrke er især tydelig i komplekse projekter med mange opgaveafhængigheder, og hvor flere teams er involveret.
Når du opretter et gantt-diagram, skal du starte med at nedbryde projektet i konkrete opgaver — gerne via en WBS. Estimer varigheden for hver opgave realistisk, og involver teamet i estimaterne for at undgå ønsketænkning. Identificer afhængigheder: hvilke opgaver kan ikke starte, før andre er færdige? Marker de centrale milepæle tydeligt, og indlæg buffere til uforudsete problemer i stedet for at antage, at alt går glat. Læs også hvordan du vælger det rette projektstyringsværktøj for hjælp til at finde et værktøj, der gør gantt-visningen levende i stedet for et statisk dokument.
Vedligeholdelsen er der, hvor de fleste gantt-diagrammer fejler. En plan, der ikke afspejler virkeligheden, er værre end ingen plan. Gør det til en vane at opdatere planen ugentligt sammen med teamet — gerne i forbindelse med en kort statusrunde, hvor afvigelser fra planen italesættes og afhjælpes med det samme. Et godt projektstyringsværktøj genberegner afhængigheder automatisk, så du kan se konsekvenserne af en forsinkelse uden at skulle redigere hver eneste opgave manuelt.
Simpelt eksempel: Opførelse af et haveskur
Dette er et simpelt gantt-diagram, der måles i dage. Det viser tydeligt, hvordan hver opgave skal være færdig, før den næste kan begynde.
Fase 1: Fundament og gulv
Dag 1-2
Fase 2: Vægge og tag
Dag 3-5
Fase 3: Færdiggørelse
Dag 6-9
Dette projekt er meget sekventielt, hvilket betyder, at de fleste opgaver er afhængige af, at den forrige er afsluttet. I et gantt-diagram vil dette se ud som vist på figur 1.

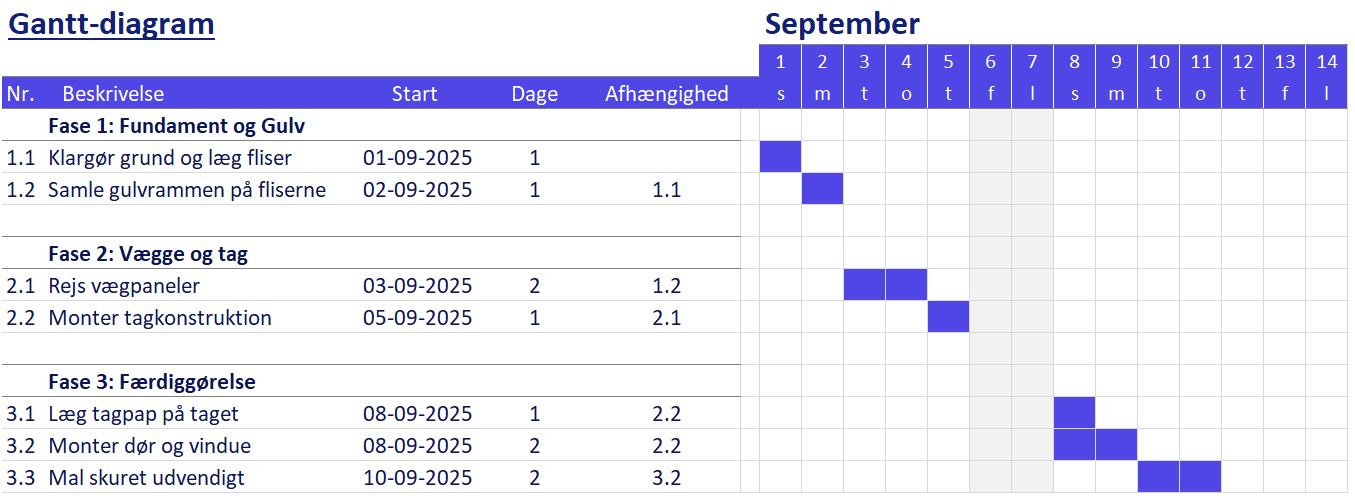

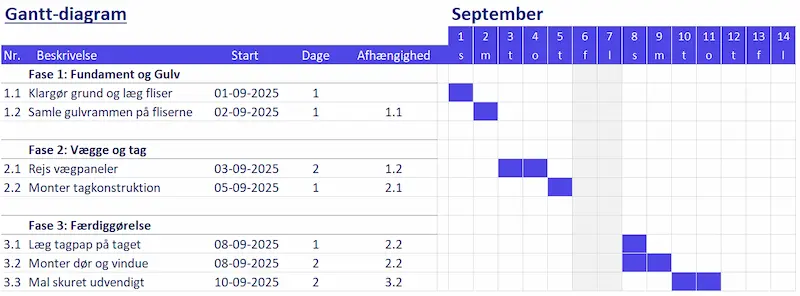

Gantt-diagram: Opførelse af et haveskur
Figur 1. Et eksempel på et gantt-diagram, der viser faser og opgaver ved opførsel af et haveskur.
Gantt-diagram vs Kanban-tavle
Gantt-diagrammer og Kanban-tavler løser to forskellige problemer i projektstyring. Et gantt-diagram er tidslinjebaseret og afhængighedsdrevet — det viser, hvornår noget skal ske, og hvilke opgaver der blokerer hinanden. Det er stærkt til projekter med en fast slutdato og sekventielle leverancer, fx anlægsprojekter eller produktlanceringer. En Kanban-tavle er flow-baseret og statusdrevet — den viser, hvor opgaverne er i workflowet (fx to-do, i-gang, færdig) og fungerer bedst, når arbejdet er løbende, og prioriteringen kan ændres ofte. Mange moderne teams bruger begge: et gantt-diagram til den langsigtede milepælsplan og en Kanban-tavle til den daglige opgavestyring inden for hver fase. Vælg gantt, når deadlines og afhængigheder dominerer; vælg Kanban, når flow og prioritering dominerer.
Læs mere om kanban.
Fordele og ulemper
Fordele
- + Giver et klart visuelt overblik over hele projektet
- + Hjælper med planlægning af ressourcer og opgaver
- + Gør det nemt at holde styr på deadlines og milepæle
- + Identificerer kritiske veje og potentielle flaskehalse tidligt
- + Forbedrer kommunikation med interessenter
Ulemper
- − Kan blive for komplekst og rodet for store projekter
- − Ikke velegnet til projekter med høj usikkerhed
- − Opdatering af diagrammet kan være tidskrævende
- − Kan skabe falsk følelse af kontrol i komplekse projekter
- − Mindre fleksibel end agile metoder
Typiske fejl ved brug af gantt-diagrammer
-
For lidt eller for meget detalje
En klassisk fejl er enten at gøre planen for overordnet til at være nyttig, eller så detaljeret at den bliver umulig at vedligeholde. Find en balance, der fokuserer på hovedopgaver og vigtige milepæle.
-
Ignorerede afhængigheder
Diagrammet mister sin værdi, hvis du ikke linker de opgaver, der afhænger af hinanden. Uden korrekte afhængigheder kan du ikke se konsekvenserne af en forsinkelse for resten af projektet.
-
Planen opdateres aldrig
Den største fejl af alle. Et gantt-diagram, der ikke afspejler virkeligheden, er værre end intet diagram. Gør det til en vane at opdatere planen ugentligt sammen med teamet.
-
Urealistiske tidsestimater og ressourcer
Undgå ønsketænkning. Involver teamet i at estimere opgaver, og husk at indlægge buffere til uforudsete problemer. Sørg med god ressourceplanlægning for, at de samme personer ikke er booket til 150% af deres tid.
Oftest stillede spørgsmål
Ikke helt. En tidslinje viser en sekvens af begivenheder, mens et gantt-diagram er en specifik type tidslinje, der også inkluderer opgavevarighed, afhængigheder og fremskridt.
Selvom de er mindre almindelige i rene Agile-sprints, bruges modificerede gantt-diagrammer eller “agile gantt-diagrammer” ofte til overordnet roadmap-planlægning for at give interessenter et langsigtet overblik.
Når antallet af opgaver vokser ud over ca. 50-80 og opgaverne ændres flere gange om ugen, bliver vedligeholdelsen typisk mere arbejde end den værdi, diagrammet giver. Skift til en hybrid: brug gantt til den langsigtede milepælsplan på højt niveau og en Kanban-tavle eller sprint-board til den daglige opgavestyring.
De fleste moderne projektstyringsværktøjer har indbyggede gantt-visninger med understøttelse af afhængigheder, milepæle og kritisk sti. Excel og Google Sheets kan også bruges til simple projekter, men opdatering bliver hurtigt manuel og fejlbehæftet, når flere personer skal arbejde i samme plan.
Få et levende gantt-diagram i dit projektstyringsværktøj
Stop med at vedligeholde gantt-planen i Excel. Med DASO opdaterer dit team status direkte i opgaverne, og gantt-visningen genberegnes løbende — inklusive afhængigheder og kritisk sti.
- Dynamisk gantt-visning med afhængigheder og milepæle
- Automatisk genberegning ved ændringer i tidsplanen
- Hybrid med Kanban-tavle til daglig opgavestyring
